捷报!山东石岛湾核电站扩建一期工程2#核岛基坑开挖超前完工
2024-04-29 阅读次数:
近日,集团公司承建的山东石岛湾核电站扩建一期工程2#核岛基坑负挖项目顺利完工。

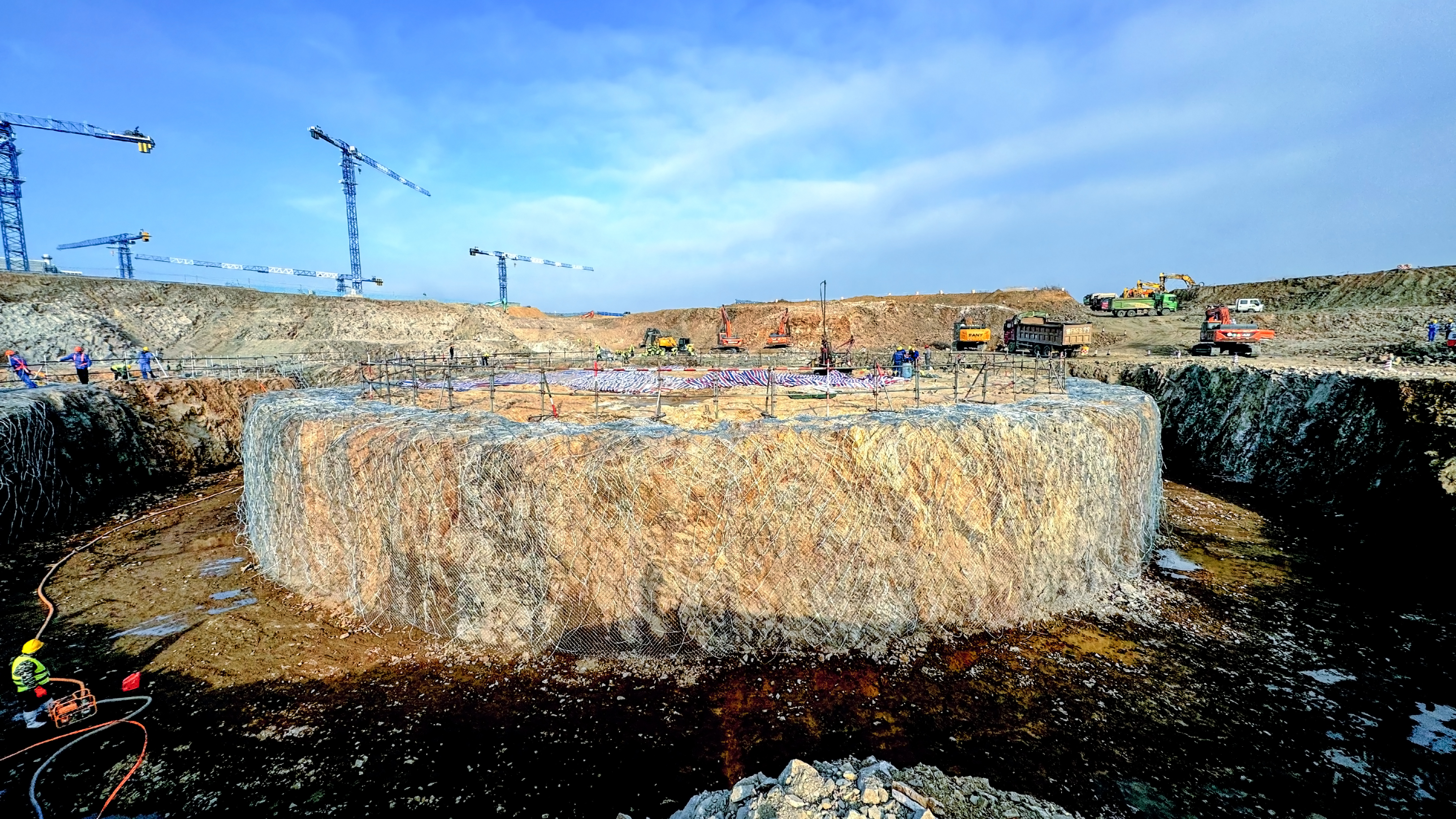

该项目自2024年3月1日正式开工,历时50天,于 2024年4月19日圆满完成基坑开挖和底板清理等各项工作,较计划工期提前了近一个月。
石岛湾核电站扩建一期工程2#核岛地层岩性和岩体结构复杂,施工难度较大。为确保2#核岛各节点目标顺利实现,项目部全体干部职工充分发扬团队协作精神,相互支持、密切配合,全力以赴确保安全生产,严守质量底线,抢抓工程进度,最终提前11天打破了由该项目部创造的国内核岛负挖最快记录,为后续不良地质补勘、地质编录等工作完成创造了有利条件。(文:赵彬帆 图:宋健)
